8月21日 岸和田市 T様邸 内装工事が始まりました。

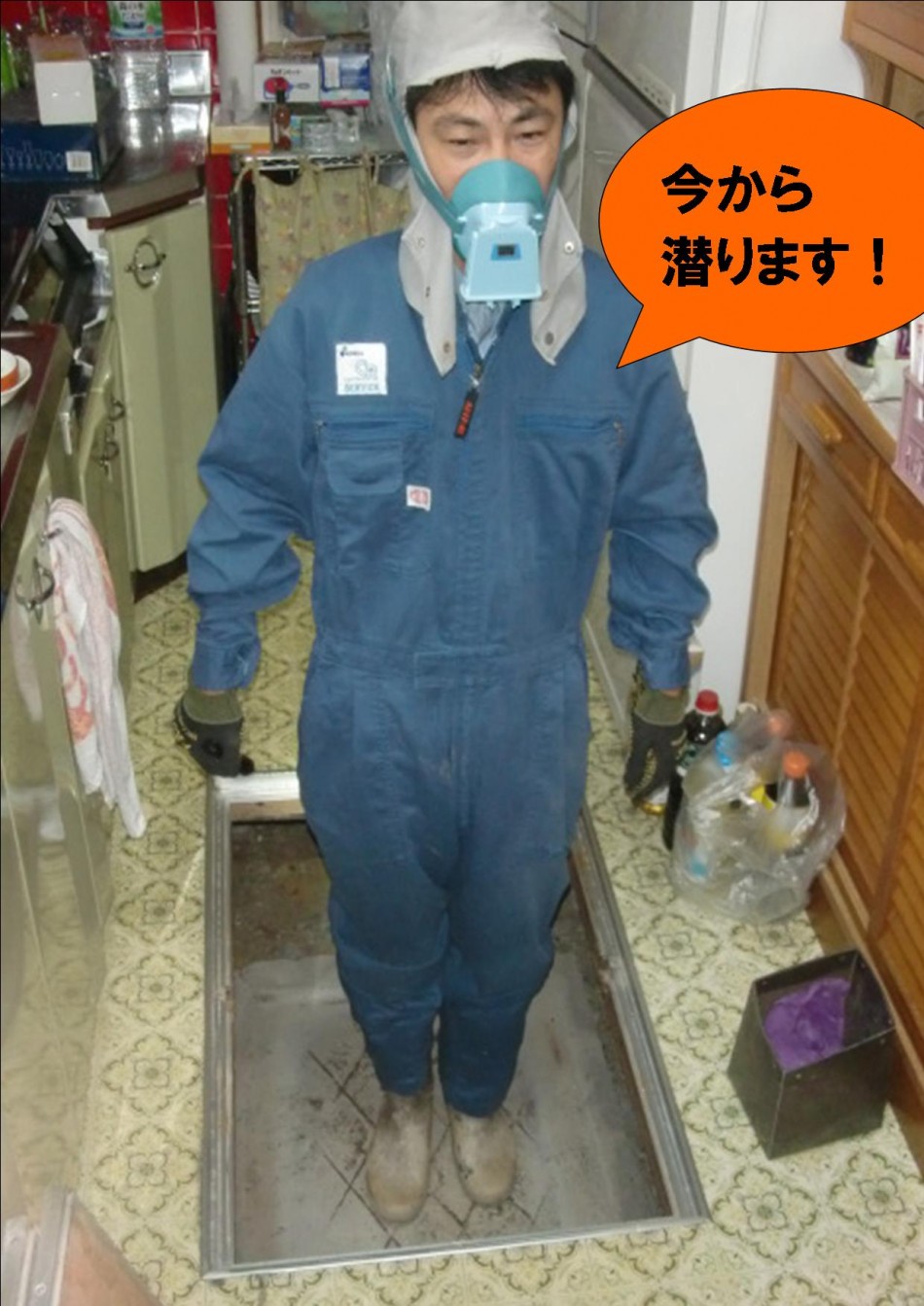

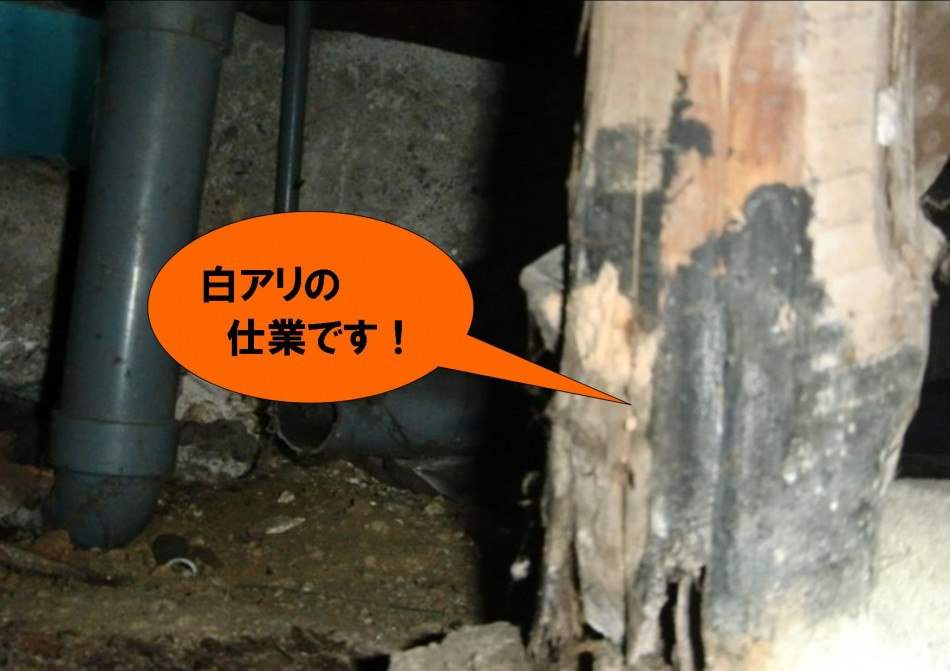

お部屋の内装、キッチン撤去、お風呂入れ替え・床下白アリ調査の工事をします。
8月21日 岸和田市 T様邸 内装工事が始まりました。
お部屋の内装、キッチン撤去、お風呂入れ替え・床下白アリ調査の工事をします。
1日目 8/21 解体工事・1

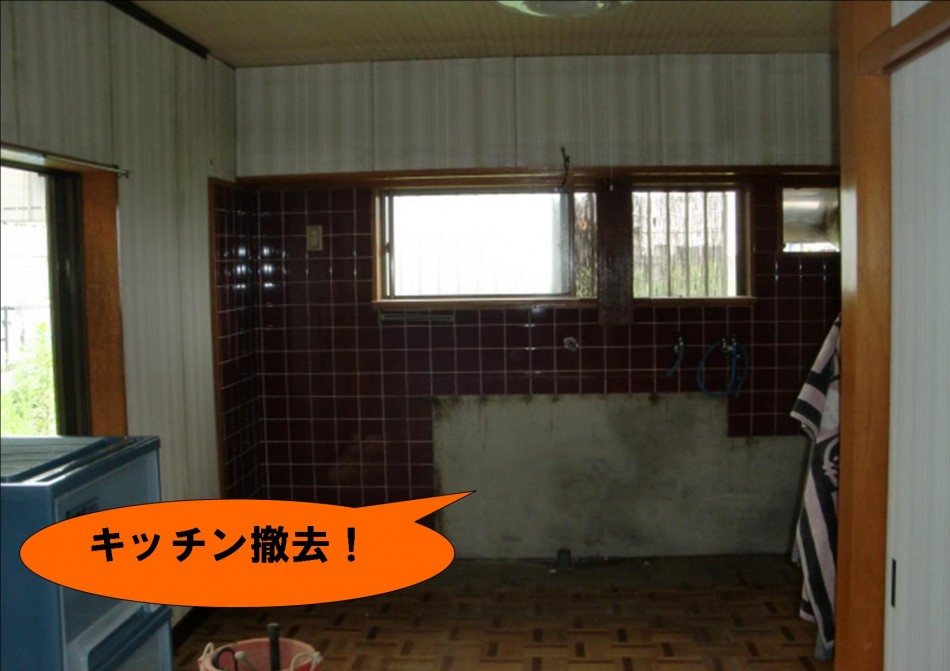

T様邸は以前、二世帯で住まわれていて、キッチンが二つありました。

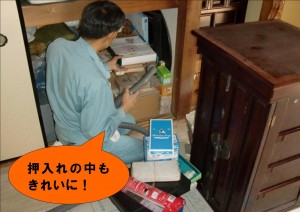

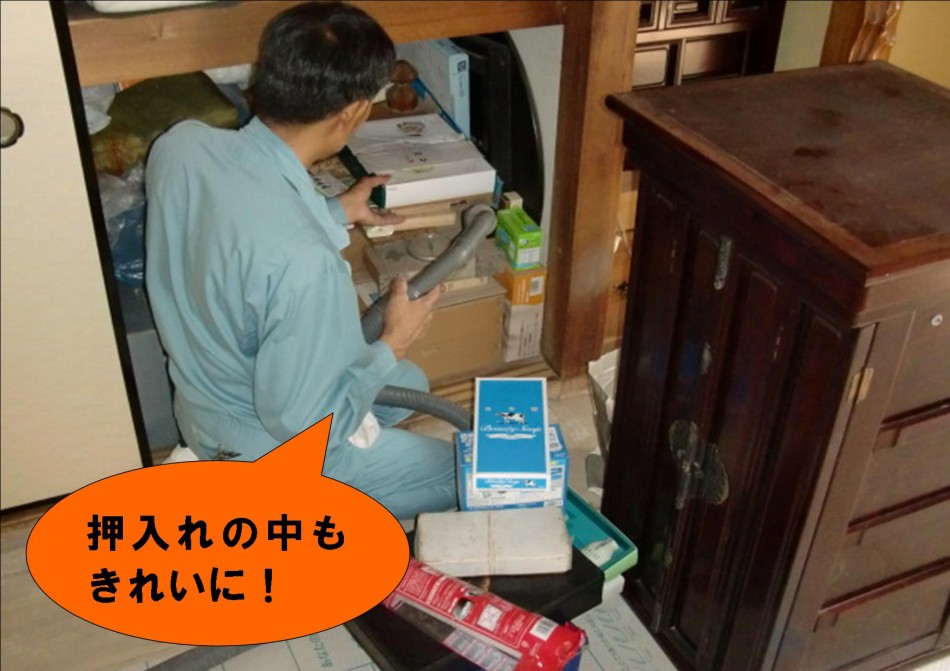

一つは今はもう使っていないので、撤去し、タンスなどを置く部屋にすることになりました。

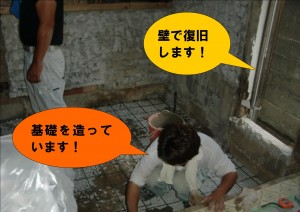

キッチンを撤去した後、壁を復旧し、床を張り替えます。

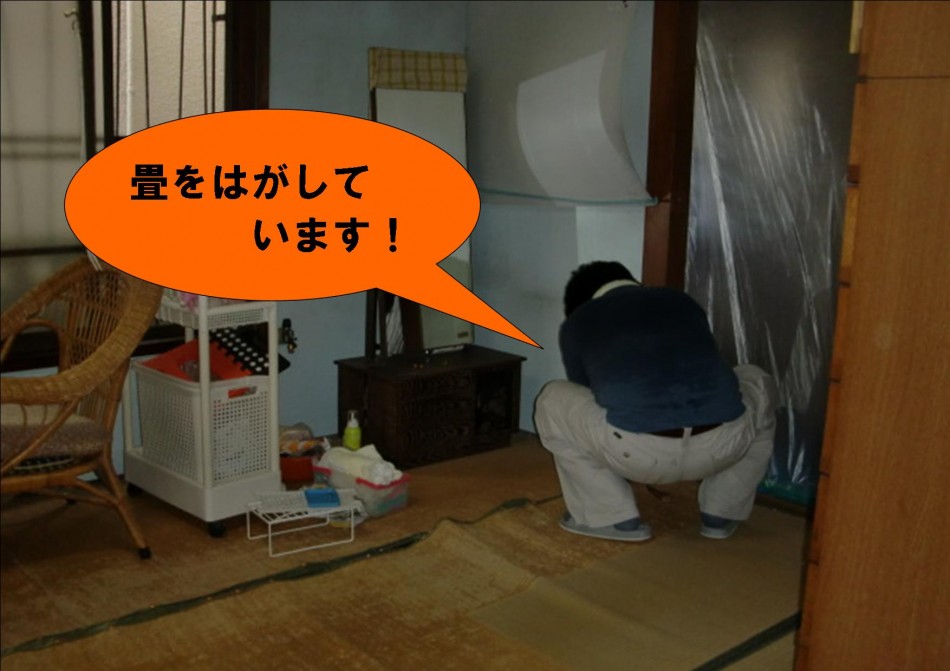

和室の畳を入れ替えるので、はがしています。
和室は、壁じゅらく塗り替え、天井も張り替えます。
2日目 8/22 解体工事・2

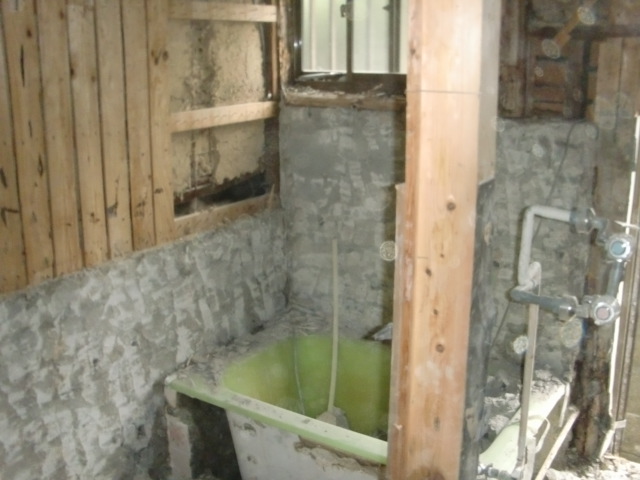

お風呂場を解体しています。

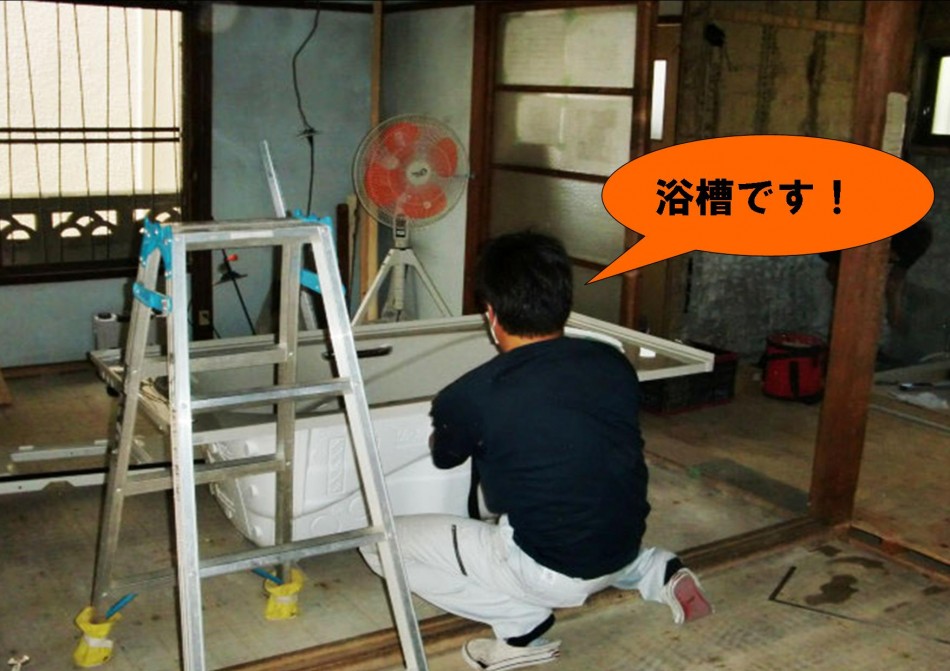

タイルの部分・浴槽などもすべて解体し、ユニットバスを設置します。

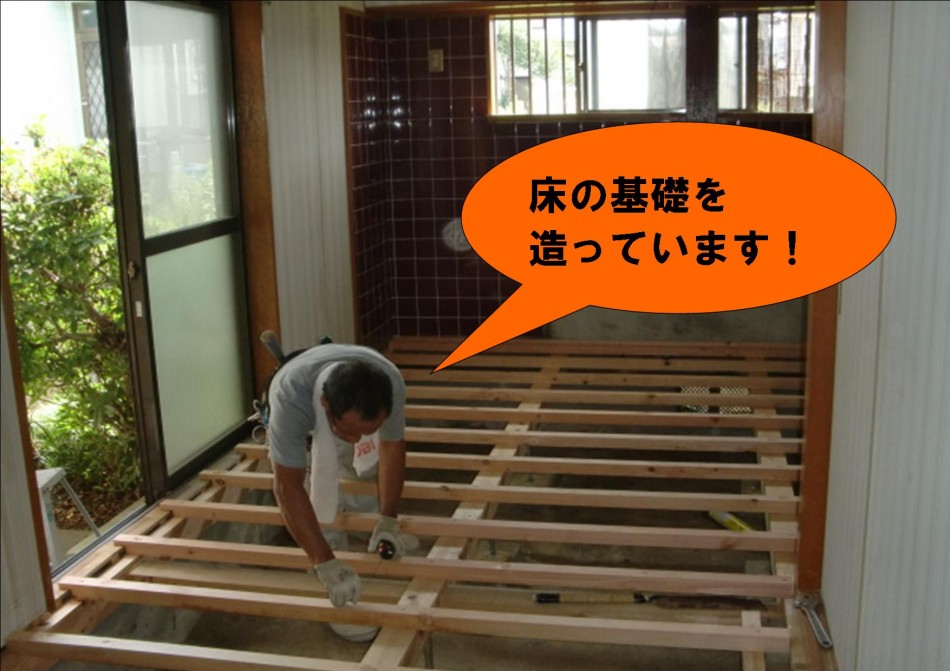

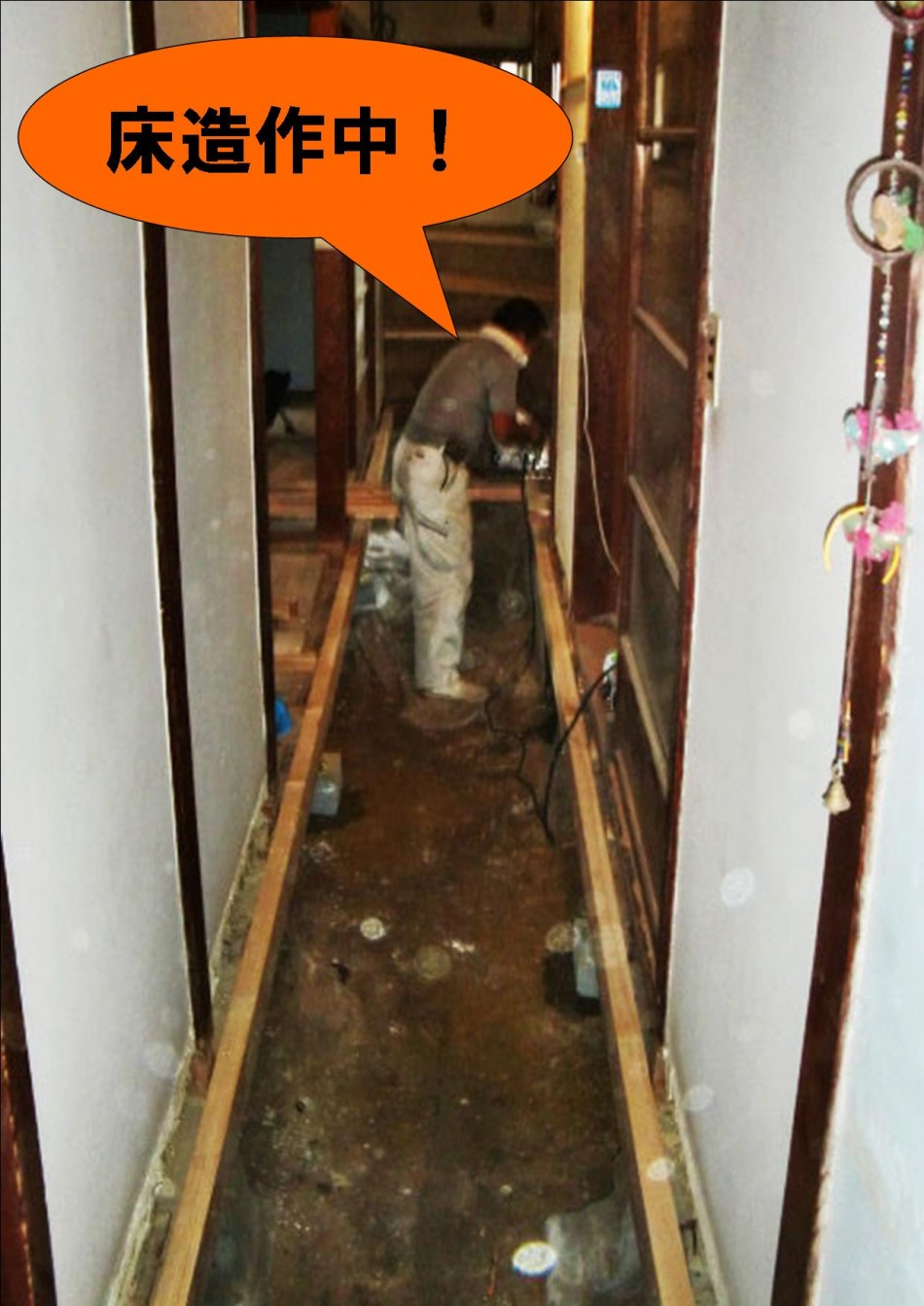

4日目 8/25 キッチンを撤去した部屋の床工事・1

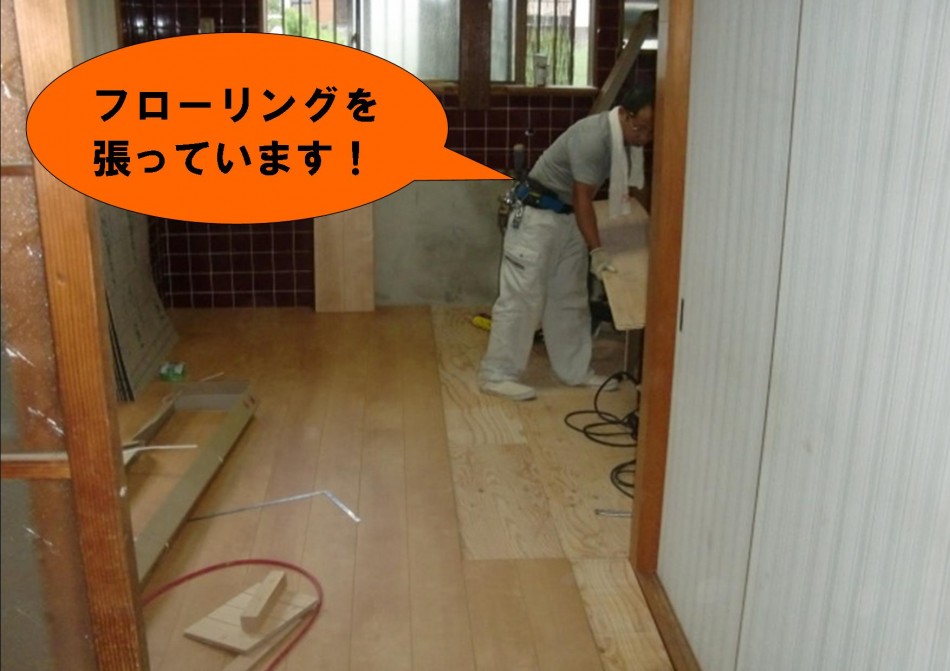

5日目 8/26 キッチンを撤去した部屋の床工事・2

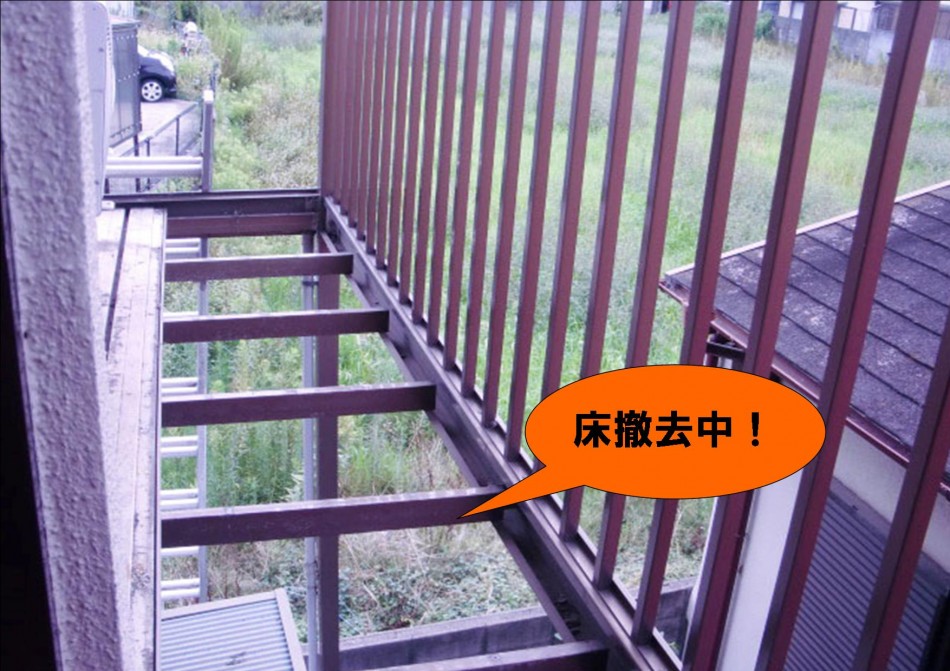

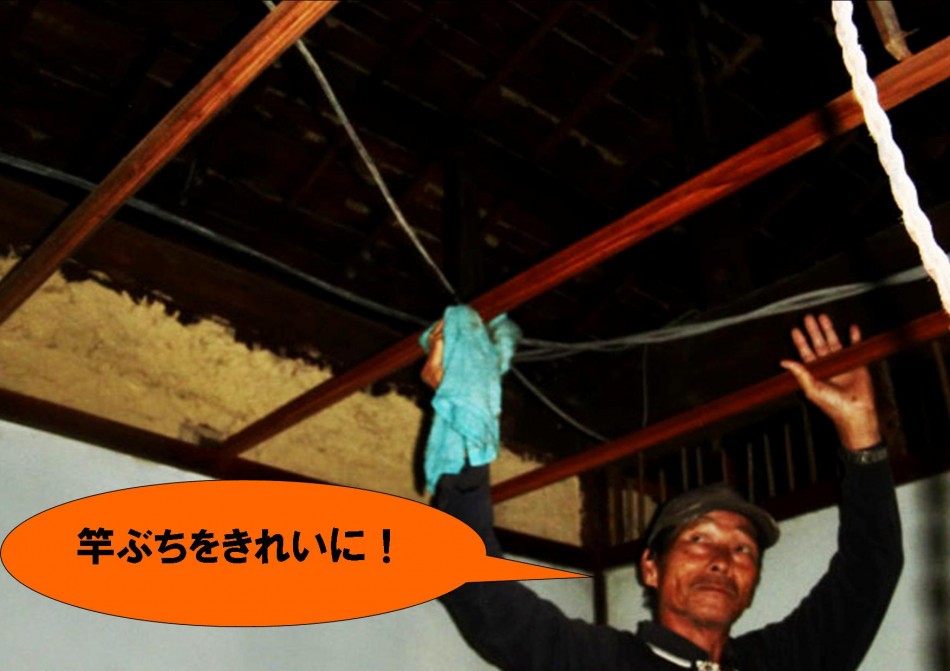

同時に二階のベランダの波板の張り替えもしました。
6日目 8/27 仏間の内装工事
昨日行っていた床の張り替え工事が終わり、今日は仏間の工事です。

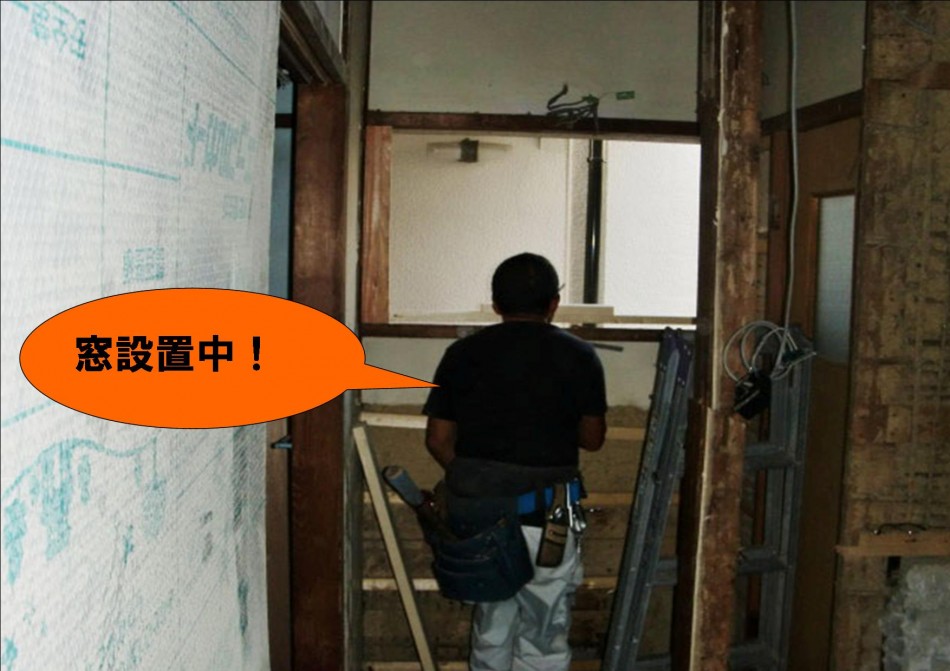

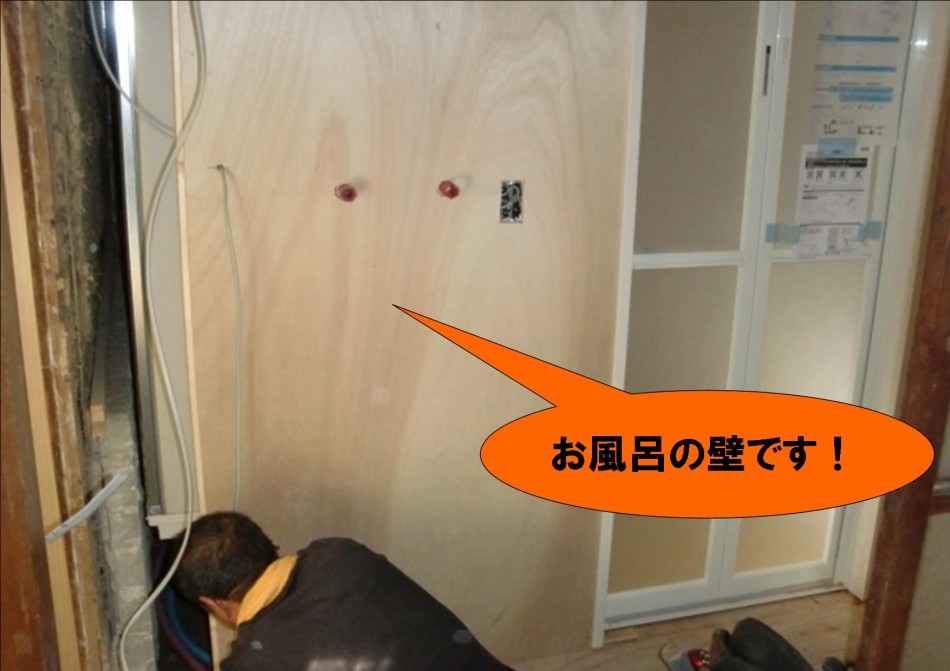

浴室の下地、洗面室の窓入れ替えも進んでいます。
仏間の内装です。

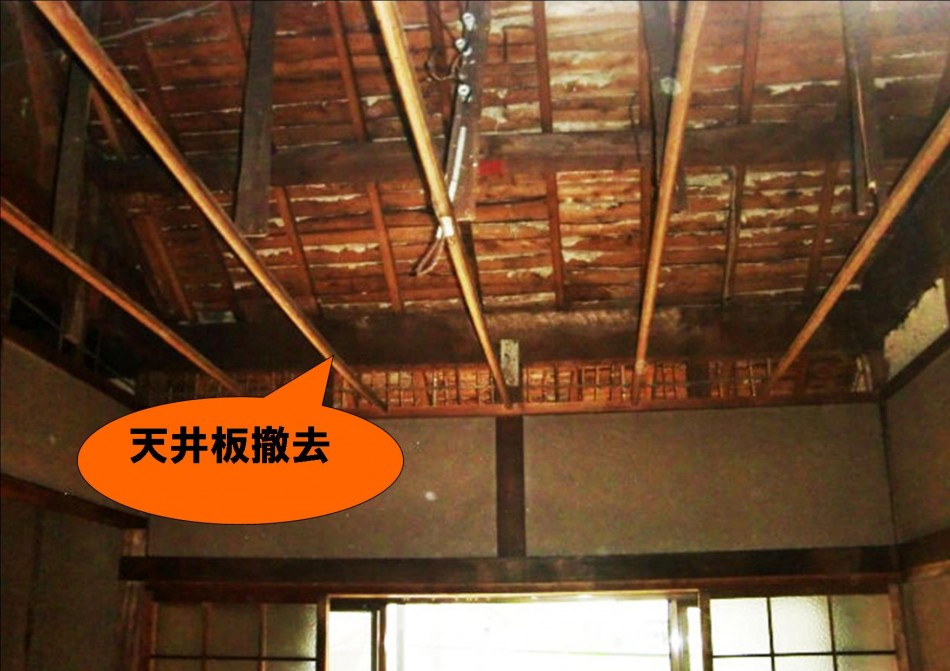

天井を張り替えるので、既存の板を撤去しました。

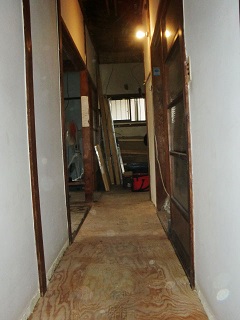

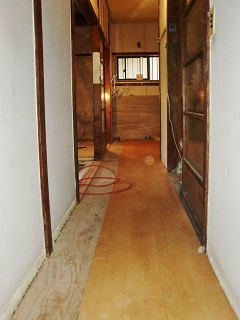

7日目 8/28 廊下工事
廊下は天井・床を張り替えます。
床はすべて撤去し、造作復旧します。

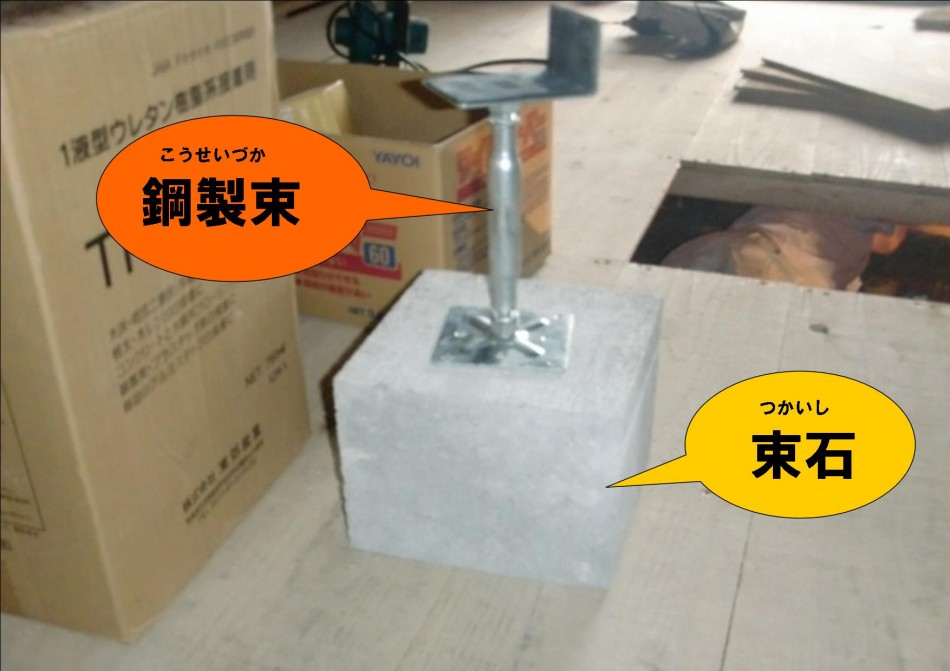

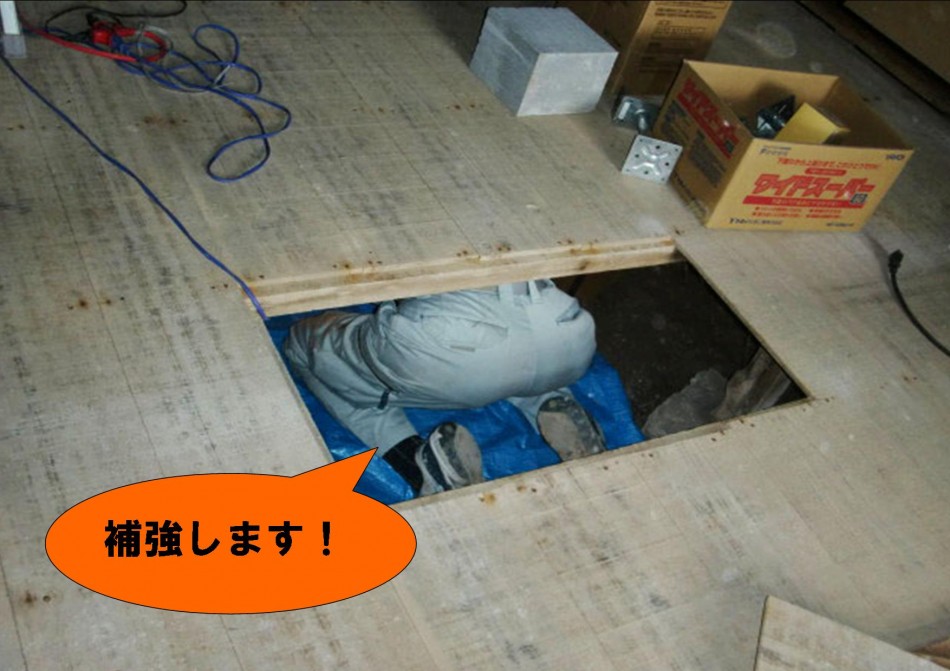

廊下と部屋の取りあい部分の床下にも鋼製束を入れ、しっかりと補強しています。

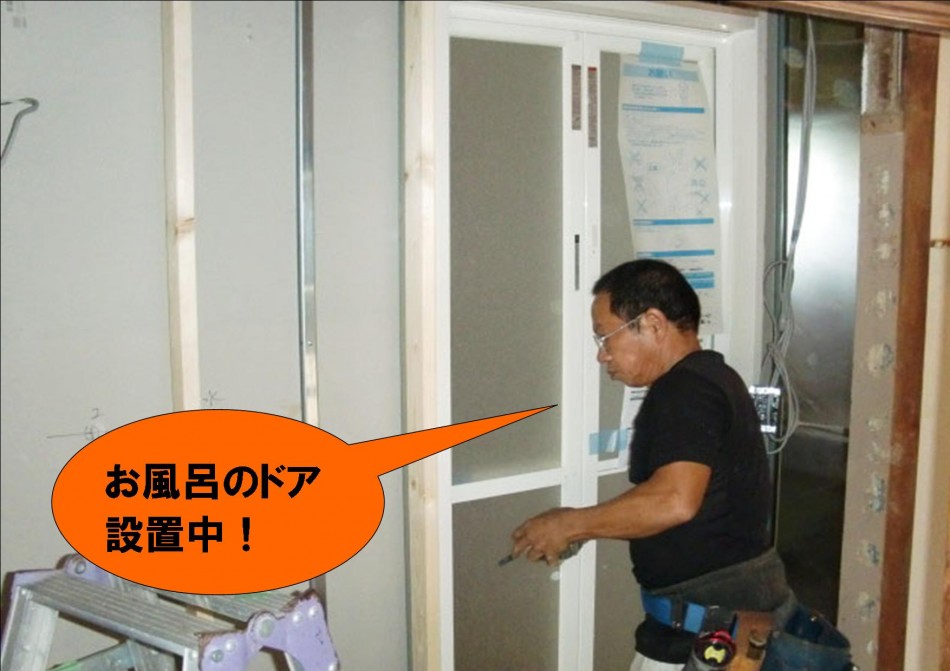

8日目 8/29 ユニットバス設置
9日目 8/30 浴室工事

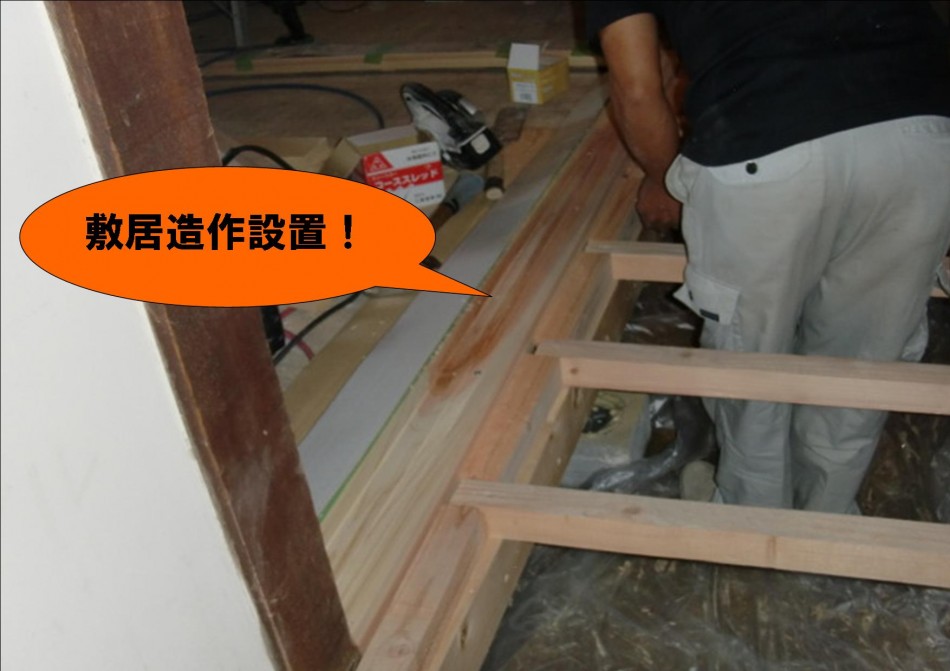

仏間と廊下の取りあいの部分の敷居が古くなっていたので、新しく造作設置しています。仏間と和室の取りあいの敷居も同じように造作設置します。

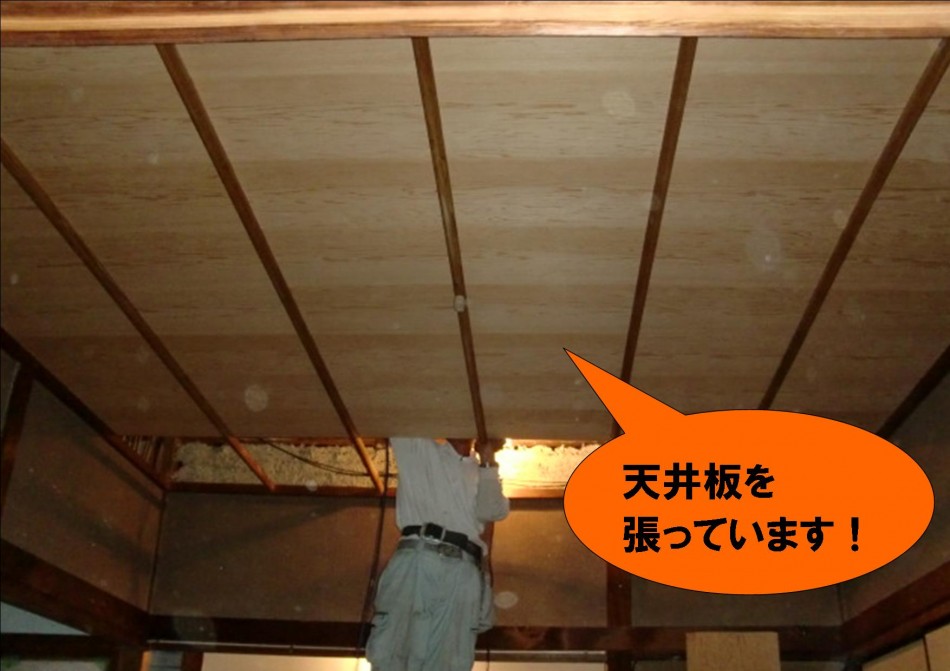

10日目 9/1 仏間と和室の天井板張り替え
11日目 9/2 建具調整

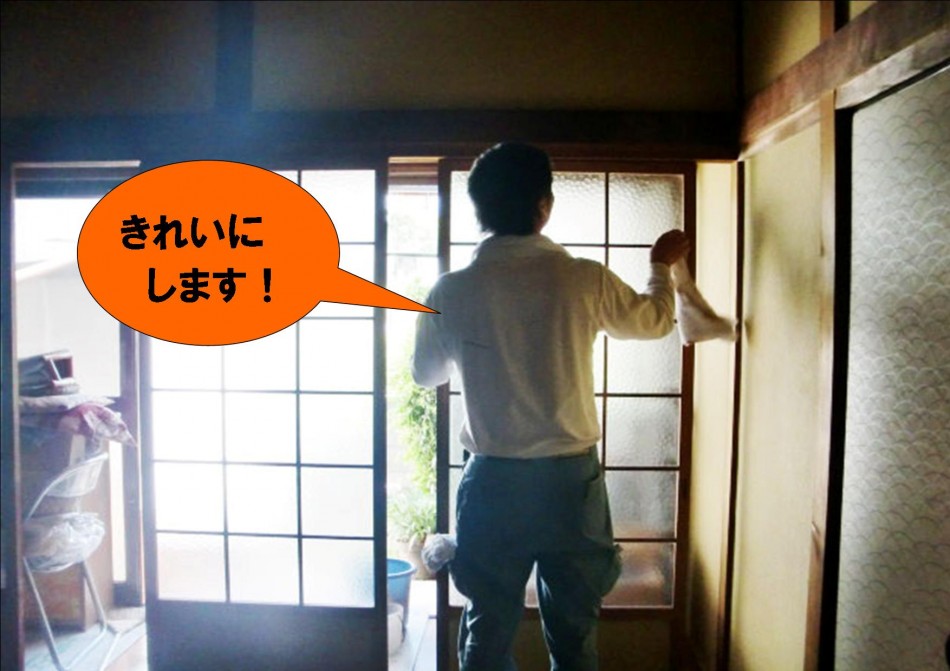

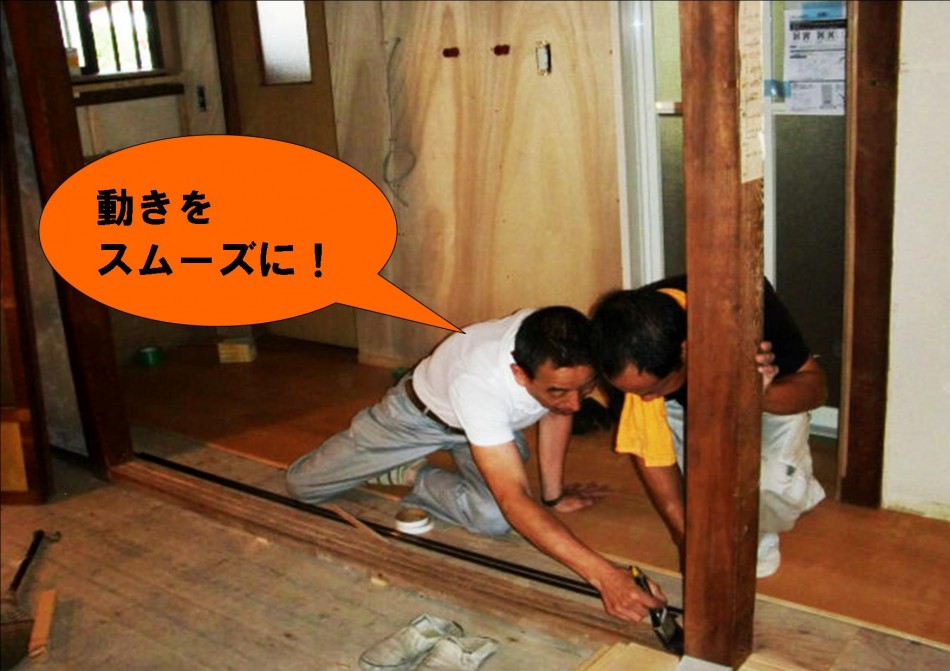

和室と廊下の取りあいの建具調整をしています。
ガラスの引き戸で重く、既存の敷居も古くなったこともあり、動かすのが大変なので、調整しています。クラッターレール(建具の動きをスムーズにする為のレール)を敷きます。
12日目 9/3 洗面・脱衣所、ベランダなどの工事
洗面・脱衣所の工事です。
廊下の3分の2ほどの位置に間仕切り壁を設置し、そこに洗面・脱衣所をつくります。

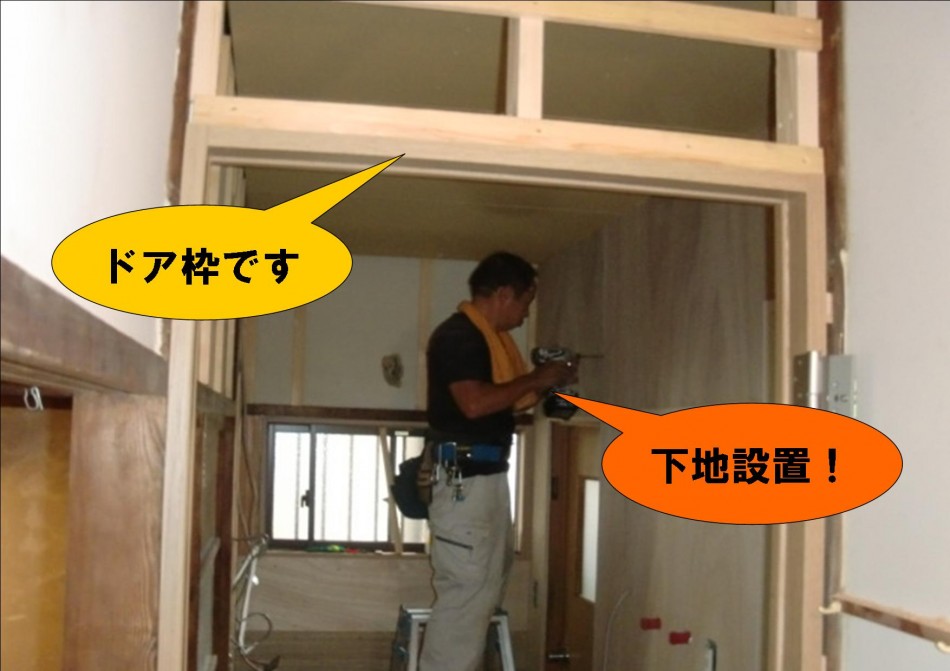

間仕切り壁のところにドア枠を設置しました。
奥では大工さんが、壁にクロスを貼る前の下地を造っています。

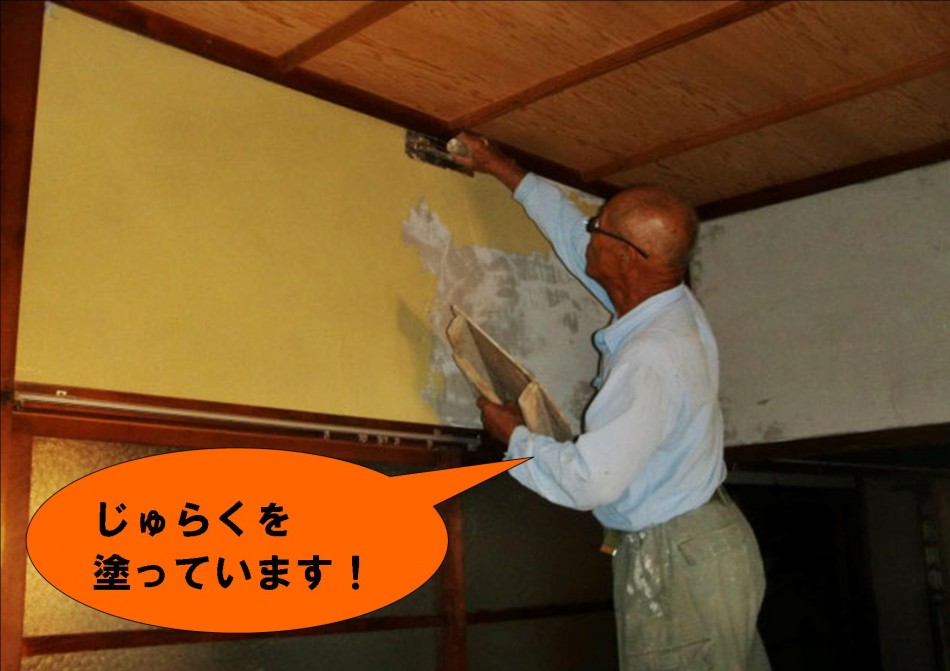

13日目 9/4 和室のじゅらく塗り替え

14日目 9/5 土間の塗り替え
昨日行っていた土間の塗り替えです。
乾いた土間の上にもう一度セメントを塗っています。少し色のついたセメントです。

15日目 9/6 洗面室と一部壁クロス貼り

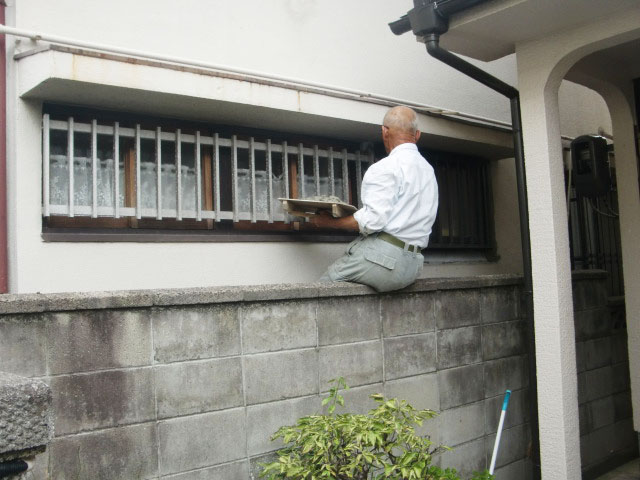

16日目 9/7 外構復旧箇所の塗装

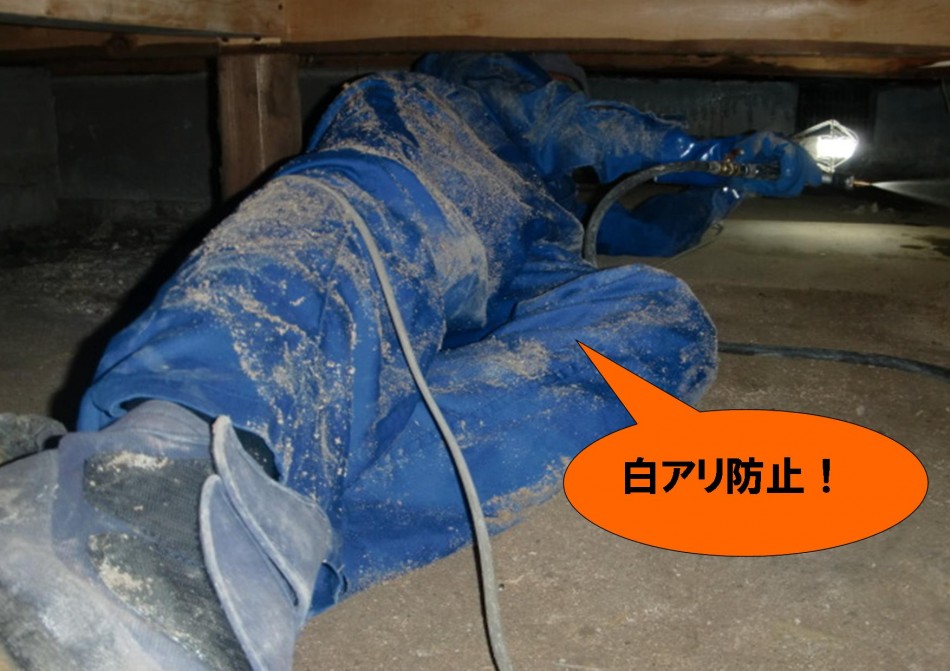

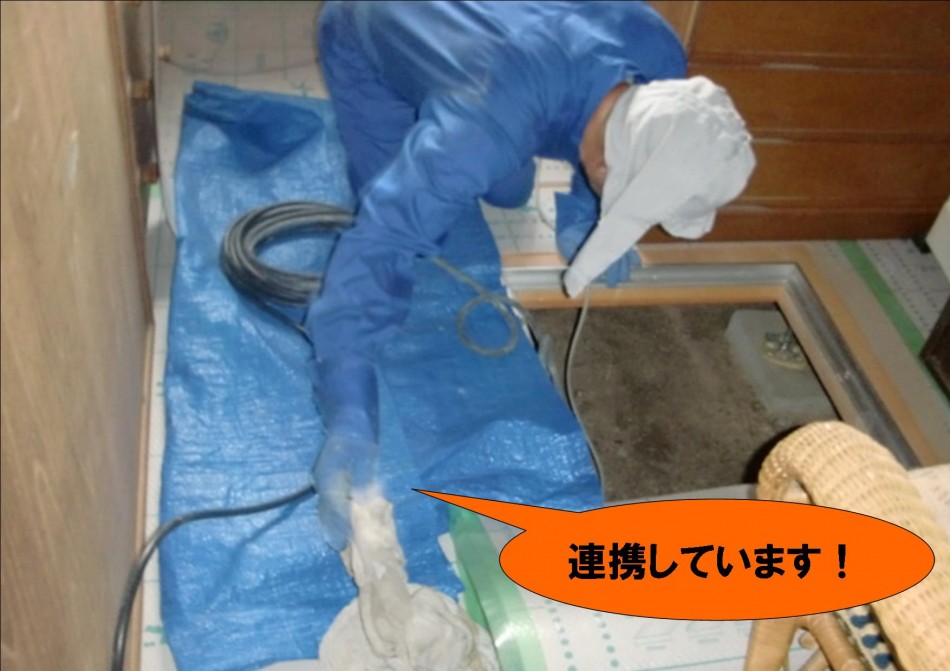

17日目 9/8 建具調整、白アリ駆除及び防止
既存の引き戸が重くて動かしにくかったので、建具調整をしています。
調整し終わった後、動かしてみましたが、びっくりするくらい軽くなっていました。これで、T様も負担なく開け閉めできますね。

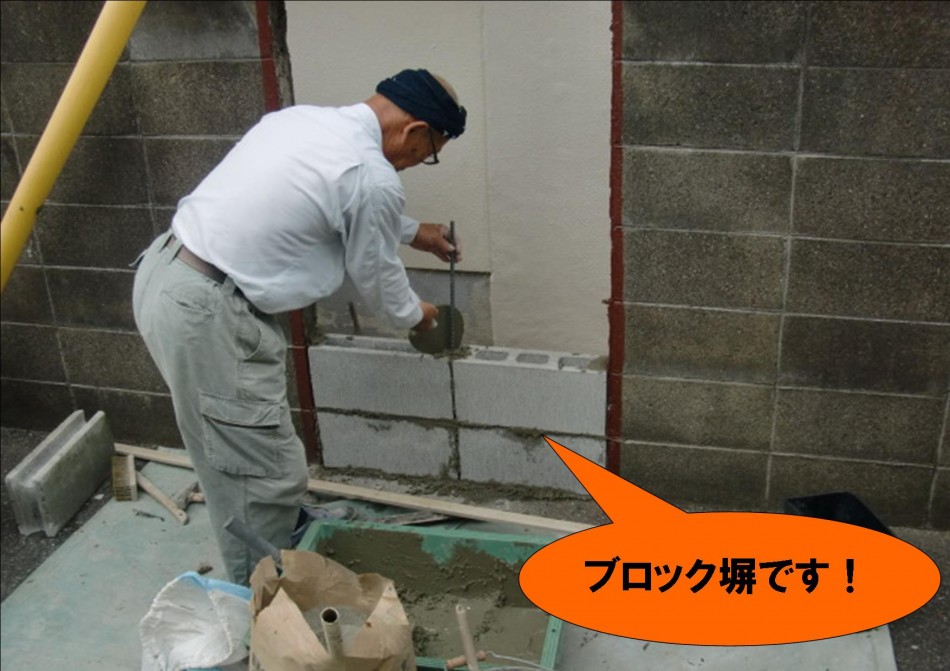

18日目 9/9 外構の塀ブロック積み 洗い(美装)
19日目 9/10
